这两年虚拟机迁移的需求一下子多了起来:替换 VMware、做信创改造、整合数据中心,都绕不开把一批虚拟机从一个平台搬到另一个平台。但迁移这事就怕踩坑——兼容性没摸清迁过去起不来、迁移中途数据对不上、切换完业务连不上、停机窗口拖太长……任何一个都可能把一次例行迁移变成生产事故。
对要做平台替换、数据中心整合的 IT 负责人、运维与项目实施来说,难点不在用什么工具点一下"迁移",而在怎么把整个过程做得稳、不停业务、出问题还能退回去。本文从实操角度讲虚拟机迁移:迁移前要想清楚什么、最容易踩哪些坑、在线迁移怎么一步步做稳、工具怎么选,再给一份落地参考。
一、迁移前要先想清楚的几件事
迁移失败大多不是工具的问题,而是前期没想清楚。开工前建议先确认这几件事:
● 迁移范围与优先级:哪些虚拟机先迁、哪些后迁,核心业务和测试环境分开排期,别一锅端。
● 兼容性评估:源端和目标平台的操作系统、驱动、应用是否兼容,老系统尤其要先验证。
● 网络与IP规划:迁移后 IP 是否保留、网络怎么映射、上下游依赖关系会不会断。
● 停机窗口:哪些业务能停、能停多久,这决定了走离线迁移还是在线迁移。
● 回退预案:万一迁移后出问题,能不能快速退回源端——这条容易被忽略,却往往是成败关键。
二、虚拟机迁移容易踩的几个坑

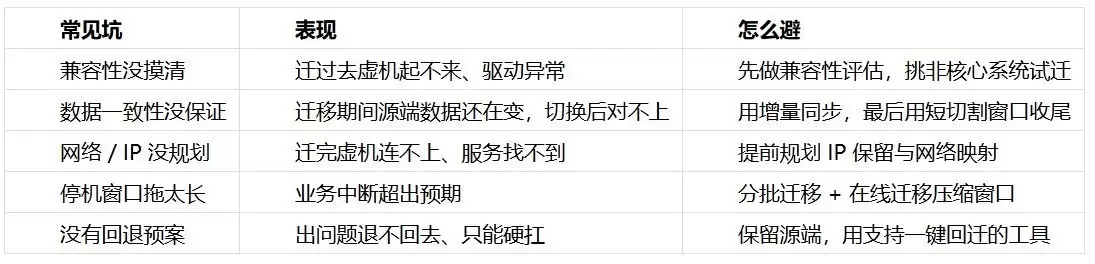

把前人踩过的坑列出来,对照着避:

三、在线迁移怎么做才稳
如果业务停不起,就得走在线迁移。一个比较稳的做法是分这几步推进:
1. 评估与试迁:先做兼容性评估,挑一两台非核心虚机试迁,把流程跑通。
2. 批量增量同步:把源端虚机的数据先全量、再增量同步到目标平台,期间业务照常跑。
3. 切割窗口割接:选一个业务低峰期,用尽量短的切割窗口完成最后一次增量同步并切换。
4. 切换后验证:切换完立刻验证业务、网络、数据是否正常,别等用户先发现。
5. 回迁兜底:保留源端一段时间,万一有问题能一键回迁,确认稳定后再释放源端资源。
核心思路就一句:用增量同步把停机压缩到最后那个短窗口,并且全程留好退路。
四、信创迁移要额外注意的坑
信创改造里的迁移,比同架构迁移更容易踩坑,有几个点要单独防:
●跨架构不是"直接搬":从 x86 迁到鲲鹏、飞腾等 ARM 架构,往往不是块级直迁就能完成,操作系统和应用通常要在目标架构上重新适配甚至重装,这部分工作量要提前预留。
● 国产操作系统的驱动与兼容:迁到统信、麒麟等国产 OS 时,驱动、依赖库、运行环境是否齐备要提前验证,别等迁完才发现某个组件不支持。
● 国产化应用适配:上层应用有没有国产化版本、是否依赖特定 x86 指令,决定了能不能平滑迁过去,必要时要和应用厂商一起评估。
简单说,信创迁移要把"架构差异"当成头等约束,先评估清楚再动手,而不是套用同架构迁移的经验直接上。

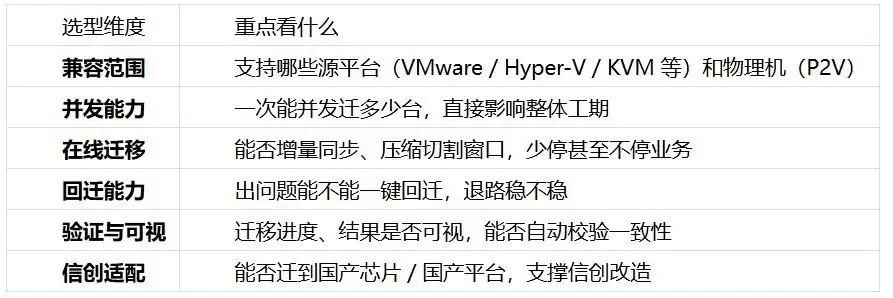

五、迁移工具选型要看什么

六、落地参考:以ZStack ZMigrate为例
以 ZStack 的迁移工具 ZMigrate 为例,可以看跨平台迁移如何落地。
兼容与效率:ZMigrate 面向 VMware、Hyper-V、KVM 等平台以及物理机(P2V)的迁移,兼容范围覆盖 vSphere 5.x 到 8.x 等多个版本;支持批量并发迁移(可达 50 台并发)与增量同步,把割接的停机压缩到分钟级的切割窗口(约 5 分钟),尽量少停业务。
退路与验证:提供一键回迁,迁移后若需回退可退回源端,把"退不回去"的风险兜住;迁移进度与结果可视,便于切换后核对业务与数据是否正常。
信创场景:信创改造里,迁移的目标平台往往是运行在国产芯片上的 ZStack,ZMigrate 把存量虚机迁入后,可借助 ZStack 的一云多芯能力承接,让"平台替换"和"信创落地"一步到位。
需要说明的是,文中涉及的并发数、切割窗口等指标,均建议在企业自身环境完成 POC 实测后确认。
七、总结
虚拟机迁移稳不稳,七成在前期准备:把迁移范围、兼容性、网络 IP、停机窗口和回退预案想清楚,再用"评估 → 试迁 → 增量同步 → 短窗口割接 → 验证 → 回迁兜底"的步骤推进,能把常见的坑提前避开。工具上重点看兼容范围、并发、在线迁移、回迁这几项,关键指标都建议先 POC 实测再定。
本文为虚拟机迁移方法参考,不构成方案结论。具体能力与指标以各平台实际发布版本及用户 POC 实测为准。
